Экономическая безопасность инновационного промышленного продукта: методология превентивного управления рисками на этапе R&D (на примере промышленного предприятия)
Гарина Е.П.1
, Лапаев Д.Н.2 ![]()
1 Нижегородский государственный педагогический университет им. К. Минина, Нижний Новгород, Россия
2 Нижегородский государственный технический университет им. Р.Е. Алексеева, Нижний Новгород, Россия
Статья в журнале
Экономическая безопасность (РИНЦ, ВАК)
опубликовать статью | оформить подписку
Том 9, Номер 6 (Июнь 2026)
Аннотация:
Обосновывается необходимость обеспечения экономической безопасности при разработке новых промышленных продуктов начиная с ранних этапов жизненного цикла изделия. В условиях санкций, ухода иностранных вендоров, снижения поставок импортных комплектующих это позволяет обезопасить запуск нового продукта в производство. Высокая ключевая ставка стоимости капитала и логистическая неопределённость компонентов также трансформируются в конструкционные ограничения инновационного продукта, что отражается на его дальнейших возможностях серийного производства, формирования модельного ряда и пр. Предлагаемые решения включают: 1) расчёт ресурсно-критического пути с учётом стоимости ожидания импортных компонентов, когда критическим считается не самый долгий этап, а тот где заморожено больше всего капитала из-за ожидания импортных компонентов, определяя финансовые потери; 2) имитационное моделирование волатильности денежного потока с декомпозицией на технологическую, логистическую, регуляторную и макроэкономическую составляющие. Вместо сопоставимых вероятностей, количественно оценивается изменение денежного потока из-за ухода вендоров программного обеспечения, дефицита и разброса сроков поставок, риска принудительного регуляторного изменения процессов, изменения курсов и ключевой ставки, а также 3) динамическое реинвестирование резервов в случае «не реализации» запланированных рисков. Предложены трехуровневые пороговые значения расчетных показателей для блокировки R&D-проекта; гибридная модель реинвестирования высвободившихся резервов в доработку конструкции, смену поставщика и создание страховых запасов. Предложены рекомендации по интеграции инструментария в PLM-системы для обеспечения превентивной блокировки запуска продуктов с недопустимым риском.
Ключевые слова: жизненный цикл продукта, инновационный промышленный продукт, экономическая безопасность, R&D, стоимостная мера риска, стоимость ожидания компонентов продукта, технологический суверенитет
JEL-классификация: L23, L52, O31, O32, D81, G32
Введение
Эскалация геополитической напряженности, уход зарубежных вендоров PLM и др. систем, введение технологических санкций и расторжение сложившихся цепочек поставок ставят перед отечественными промышленными предприятиями задачу пересмотра подходов к обеспечению экономической безопасности на всех этапах создания продукта, определяя необходимость перехода к превентивному снижению рисков, встроенному в ранние этапы исследований и разработок (R&D).
Значимость R&D-деятельности для экономической безопасности определяется значительной долей зависимости от импортных компонентов, невозможностью масштабирования продукта в дальнейшие серии из-за исходных конструктивных решений, принятых без учета последующего жизненного цикла, а также высокой себестоимостью концептуального проектирования. Оценка показывает, что существующий методологический инструментарий корпоративного риск-менеджмента, сформированный преимущественно на базе западных стандартов (PMBOK, ISO 31000, ISO 14971), демонстрирует ограниченную применимость для решения этих задач в российских реалиях после 2022 года.
Традиционные PLM-системы, построенные вокруг продуктов глобальных вендоров, не учитывают новые классы рисков, возникших одномоментно: разрушение цепочек поставок импортных компонентов, несовместимость форматов и стандартов при пролонгации данных, необходимость реинжиниринга конструкторской документации, а также дефицит квалифицированных кадров. Как следствие, возникает «эффект разрыва» между R&D-деятельностью, серийным производством и сервисным обслуживанием, при котором формально корректная с точки зрения технических спецификаций модель перестает быть репрезентантом реальных угроз экономической безопасности. Превентивный риск-менеджмент становится невозможным, оставляя предприятие в режиме реактивного устранения последствий, то есть в частично незащищенном состоянии.
Возникает научное противоречие между объективной необходимостью запуска инновационных промышленных продуктов в условиях высокой неопределенности (санкции, разрывы поставок, волатильность ключевой ставки) и использованием консервативного инструментария, ориентированного на статичное равновесие и фиксацию угроз постфактум. Зарубежные подходы предлагают формализованный аппарат количественной оценки и страхования рисков, но недостаточно учитывают турбулентность внешней среды и риски импортозамещения. Отечественные разработки, напротив, акцентируют динамическую природу рисков и необходимость итеративного управления, но часто не имеют жесткой стандартизации и инструментальной поддержки в PLM-системах.
Целью данной работы является разработка методологии управления жизненным циклом инновационного промышленного продукта, ориентированной на превентивное снижение операционных и иных видов рисков экономической безопасности на ранних этапах создания продукта, где стоимость их исправления минимальна.
Для достижения поставленной цели решаются ряд задач: анализ подходов к управлению жизненным циклом продукта в контексте экономической безопасности [11] (Bakaev et al., 2024), анализ макроэкономических и институциональных рисков для российской промышленности в период 2022–2026 гг.; разработка методических основ моделирования ресурсно-критического пути и стоимостной меры риска в PLM-среде с учетом стоимости ожидания импортных компонентов и волатильности денежного потока; обоснование модели динамического реинвестирования резервов как инструмента перехода к внутреннему источнику инноваций.
Научная новизна исследования заключается в адаптации методологии SDPM применительно к задачам управления жизненным циклом инновационного промышленного продукта. В отличие от классического подхода, ориентированного на логические и временные ограничения, предложенный ресурсно-критический путь учитывает финансово-логистические ограничения, вводя учет стоимости ожидания импортных компонентов, учет актуальных рисков 2022–2026 гг. (массовый уход вендоров, принудительное импортозамещение, регуляторные ограничения по Указу № 166, волатильность ключевой ставки). Параметр стоимости ожидания как конструкционное ограничение позволяет трансформировать технико-технологические риски (дефицит компонентов, разрывы поставок) в экономические измерители на этапе концептуального проектирования ‒ предложена трехуровневая система пороговых значений максимальной суммы потерь относительно плана (CFaR) для блокировки или остановки R&D-проекта, а также гибридная стимулирующая модель реинвестирования высвободившихся резервов в доработку конструкции, смену поставщика и создание страховых запасов. Подход разрешает противоречие между необходимостью запуска инновационных продуктов в условиях высокой неопределенности и использованием статичных моделей риск-менеджмента, обеспечивая превентивную блокировку R&D-проектов с недопустимым уровнем рисков до начала серийного производства.
1. Эволюция подходов к управлению жизненным циклом и рисками в контексте экономической безопасности
Концепция жизненного цикла продукта (ЖЦП) прошла значительную эволюцию и в настоящее время выступает базовой категорией управления сложными техническими системами, а в конечном счете ключевым элементом системы экономической безопасности промышленного предприятия. Изначально модель ЖЦП, разработанная в 1965 г., описывала четыре стадии развития (внедрение, рост, зрелость, спад) и использовалась для прогнозирования объемов продаж и разработки маркетинговых стратегий [17] (Levitt, 1965). Однако уже в 1970–1980 гг. с усложнением промышленных продуктов сформировалась инженерная парадигма управления жизненным циклом, согласно которой решения, определяющие 70–80% совокупной стоимости, принимаются на ранних этапах разработки – концептуализации и проектирования [7] (Korchak et al., 2015). В 1990-х гг. парадигма ЖЦП оформилась как самостоятельная дисциплина на стыке информационных технологий, управления проектами и системного инжиниринга, где ЖЦП перестает быть просто временнóй последовательностью и превращается в объект управления, где каждое техническое решение несет в себе имманентные (внутренне присущие) риски, которые на поздних стадиях трансформируются в прямые финансовые потери и угрозы непрерывности производства.
Параллельно с развитием PLM-концепции трансформировалось и понимание промышленных рисков. Если в индустриальную эпоху XX века риск-менеджмент был преимущественно страховым и реактивным (оценка вероятности аварий, расчет ущерба), то с наступлением эпохи высоких технологий акценты сместились. Школа риск-менеджмента Ф. Найта [15] (Knight, 1921) делает акцент на разграничении понятий «неопределенность» и «риск». Современные зарубежные стандарты проектного менеджмента, такие как PMBOK, разработанных Project Management Institute, ISO 31000 (принципы и руководства по управлению рисками) подчеркивают необходимость интеграции управления рисками в процессы проектирования продуктов. В высокорегулируемых отраслях формируются стандарты (например, ISO 14971), предписывающие сквозной риск-менеджмент на всех этапах ЖЦП. Обобщение опыта инновационно-технологического развития представлено Л.С. Зеленцовой и соавт. в [5] (Zelentsova et al., 2017). При этом исследователи отмечают, что традиционные PLM-системы «не в полной мере решают задачу интеграции с управлением рисками», что приводит к выявлению критических рисков на поздних стадиях зрелости продукта, когда стоимость их устранения многократно возрастает. О правиле роста стоимости исправления ошибок говорится Б.В. Бемом [14] (Boehm, 1981), адаптация правила в дальнейшем реализована Дж. Стеклейном [18] в высокотехнологическом секторе промышленности. Идея заложена в стандартах к риск-менеджменту на этапе разработки (ISO), как то: ISO 31000:2018 Risk management – Guidelines (п. 6.4.2 – интеграция рисков в процессы проектирования) и в отдельных отраслевых стандартах, например, в ISO 14971:2019 Medical devices – Application of risk management to medical devices (раздел 5 – анализ рисков в процессе разработки продукта).
В ответ на этот вызов отечественными исследователями В.С. Голиковым и О.В. Царегородцевой была предложена концепция «динамического управления рисками» и «модульной архитектуры, интегрированной с оценкой рисков» [4] (Golikov et al., 2021), где риск трактуется как накопленная информация о продукте. Подход предполагает, что оценка риска должна уточняться итеративно по мере прохождения продуктом стадий ЖЦП, а не быть разовым событием. В трудах В.Ю. Корчака и соавт. [7] (Korchak et al., 2015), рассматривающих системы управления рисками в высокотехнологичных отраслях промышленности, выделены проблемы «наследственных рисков», в соответствии с которыми значительная доля зависимости от импортных компонентов или устаревших технологических решений, определяющих незащищенность отечественного производства, заложена уже к моменту запуска продукта в серию. И устранение этой зависимости на этапе серийного выпуска либо технически невозможно без полной остановки конвейера, либо экономически нецелесообразно, ибо требует сертификации продукта «с нуля». Ф.Г. Ванюрихин [3] (Vanyurikhin, 2020) в рамках модернизации систем корпоративного управления и внедрения новых технологий делает акцент на обеспечении экономической устойчивости таких предприятий, предлагая инструментарий, включающий динамические модели оценки рисков, итеративные алгоритмы уточнения оценок, модульные системы интеграции данных о рисках, механизмы обратной связи по стадиям ЖЦП. Г.Б. Клейнер вводит понятие предприятия как сложной системы, работающей в «нестабильной экономической среде», где управление рисками становится неотъемлемой частью управления [6] (Kleyner et al., 1997), обеспечения экономической безопасности и технической поддержки критически важных отечественных систем (CAD/CAE/PLM).
Проведенный анализ позволяет выделить несколько ключевых различий зарубежных и отечественных подходов при интеграции риск-менеджмента в PLM, что согласуется с выводами, полученными при сравнительном анализе концепций управления [1] (Bobryshev et al., 2022), и определиться с концептуальной основой дальнейших изысканий в области экономической безопасности инновационных промышленных продуктов.
1. Различия в парадигмах управления рисками. Зарубежный подход характеризуется формализацией и стандартизацией риск-менеджмента на всех этапах ЖЦП, где риск подлежит количественной оценке, страхованию и включению в стоимость продукта на этапе его проектирования. При этом западные PLM-системы не учитывают риски, связанные с изменением внешней среды (санкции, разрывы цепочек поставок), как это происходит в РФ с 2022 года. Отечественный подход, эволюционирующий в условиях институциональной нестабильности и высокой волатильности внешней среды, отходит от позиции, что риск есть «измеряемая неопределенность», и делает акцент на динамическом характере рисков, их кумулятивном эффекте и невозможности полной формализации.
2. Институциональные и технологические разрывы. Западные предприятия длительное время оперируют в условиях предсказуемого правового поля, стабильных цепочек поставок и доступа к глобальным базам компонентов. Риск-менеджмент там – это оптимизация в рамках заданных параметров. В России, как отмечают эксперты, одномоментное появление новых классов рисков – разрушение цепочек поставок, несовместимость форматов, стандартов, систем, необходимость реинжиниринга конструкторской документации, дефицит квалифицированных кадров – определяют вероятность потери управляющей логики исходной модели и возникновения «эффекта разрыва» R&D-деятельности, производства и сервисного обслуживания. Формально корректная с точки зрения технических спецификаций модель в одночасье перестает быть репрезентантом реальных угроз экономической безопасности, что делает превентивный риск-менеджмент невозможным, оставляя предприятие в режиме реактивного устранения последствий.
При этом, несмотря на различия, существует консенсус отечественных и зарубежных позиций относительно необходимости учета рисков в пространстве PLM на примере использования методология Success Driven Project Management (SDPM), разработанной В. Либерзоном и Р.Д. Арчибальдом [16] в 1990-х гг. Методология предлагает расчет ресурсно-критического пути с учетом не только логических, но и ресурсных, финансовых и рисковых ограничений; имитационное моделирование рисков методом Монте-Карло для расчета вероятности достижения целевых показателей проекта; динамическое управление резервами в зависимости от текущих трендов успешности. В контексте PLM это означает, что риски превращаются в динамические параметры, где резерв есть функция от потерь:
‒ ресурсно-критический путь – это не сетевой график, а цепочка создания ценности, уязвимая в остановках процессов из-за нехватки оборотных средств, импортных компонентов, IT-сервисного обслуживания и пр. Означает, что плановая себестоимость продукта должна включать не только прямые затраты на материалы, труд, но и надбавку за стоимость ожидания (Twait) в узлах, где возможен дефицит импортных компонентов, фактически переводя технико-технологические ограничения в экономические, как приращение потребности в оборотном капитале;
‒ имитационное моделирование дает количественную оценку ожидаемой стоимости непредвиденных потерь, аналог VaR в финансах. Позволяет рассчитать стоимостную меру риска для каждого этапа ЖЦП:
CFaRα=μ-zα⋅σ, (1)
где μ ‒ математическое ожидание денежного потока от выпуска продукта, σ ‒ волатильность потока, обусловленная рисками R&D-стадии, а α ‒ доверительный уровень (например, 95%). Превышение CFaR над плановым запасом прочности определяется как недопустимый уровень рисков, заложенных в продукт;
‒ динамическое управление резервами превращает страховой фонд в адаптивный инвестиционный ресурс. Так, при благоприятном тренде снижения рисков ранее зарезервированные средства направляются на R&D и модернизацию (доработка конструкции), на финансирование превентивных мер (смена поставщика, создание страхового запаса компонентов), то есть выступают внутренним источником инноваций, а не «груз» на балансе – обозначим его как инструмент реинвестирования в снижение будущих рисков, как гибридная стимулирующая модель (реинвестирование «сверхприбыли» RCt в R&D).
Обобщая, можно выделить три направления дальнейших исследований:
‒ переход от «реактивного» управления (оценка вероятности аварий) к «превентивному» (управление архитектурной сложностью и зависимостями). Риск должен рассматриваться не как событие, а как свойство, имманентно присущее принимаемому техническому решению на ранних стадиях. Это коррелирует с концепцией «динамического управления рисками» В.С. Голикова и О.В. Царегородцевой, где оценка риска уточняется итеративно;
‒ институциональный дизайн. В условиях санкций экономическая безопасность продукта напрямую зависит от «степени цифрового суверенитета» его ЖЦП, требуя разработки методологии оценки «риска зависимости» от импортного программного обеспечения и компонентов, а также создания стандартов (по аналогии с ISO 14971, но адаптированных под российские реалии) для сквозного риск-менеджмента на всех этапах – от закупок до утилизации;
‒ цифровые двойники рисков в рамках PLM-среды, позволяющие сопоставлять плановые и фактические показатели надежности, стоимости и сроков, прогнозируя отклонения и инициируя корректирующие воздействия на ранних этапах, когда стоимость исправления ошибки минимальна.
Таким образом, зарубежные подходы предлагают формализованный аппарат количественной оценки и страхования рисков, но недостаточно учитывают турбулентность внешней среды и «наследственные» риски импортозамещения. Отечественные разработки, напротив, акцентируют динамическую природу рисков и необходимость итеративного управления, но часто не имеют жесткой стандартизации и инструментальной поддержки в PLM-системах. Синтез этих подходов – интеграция динамических методов SDPM и онтологии «наследственных рисков» в единую методологию управления жизненным циклом – представляет собой наиболее перспективное направление для обеспечения экономической безопасности инновационного промышленного продукта.
2. Факторный анализ и оценка ресурсно-критического пути в российской промышленности (2022–2026 гг.)
События 2022 года стали катализатором пересмотра подходов к управлению ЖЦП: Геополитические шоки → разрушение сложившихся PLM-экосистем → необходимость перехода на новые инструменты управления ЖЦ → актуализация латентных рисков на всех стадиях разработки → востребованность методологии превентивного снижения рисков, встроенной в PLM, для обеспечения экономической безопасности.
1. Уход вендоров → потеря управляемости ЖЦ. Десятилетиями российские предприятия строили свои процессы управления жизненным циклом вокруг продуктов глобальных игроков рынка. Прекращение поддержки создало разрыв в конструкторской документации, спецификациях и пр., т.е. дальнейшее использование продуктовых и производственных систем стало рискованным.
2. Необходимость импортозамещения → перепроектирование продукта и актуализация рисков. Замена критических импортных компонентов (микроконтроллеры, подшипники, специальные стали и др.) на отечественные или «дружественные» аналоги требует повторного прохождения этапов ОКР, что мультиплицирует риски от несовместимости характеристик до потери сертификации; создает ситуацию уязвимости.
3. Государственное регулирование → 1) новые требования к ЖЦП. Указ Президента РФ № 166 (об объектах КИ) [12] и политика импортозамещения в промышленности вводят новые нормативные требования: с 2025 года запрещено использование иностранного ПО на объектах критической информационной инфраструктуры. Это означает, что для значительной части промышленных продуктов управление ЖЦП должно осуществляться в отечественных PLM-системах (например, «Лоция» АСКОН, «Топ Системы», «ГАММА Тех»), функционал которых в части интеграции риск-менеджмента пока уступает западным аналогам; 2) ужесточение денежно-кредитной политики, в частности – наблюдавшийся рост ключевой ставки.
Оценим взаимодействие факторов, выделенных в таблице 1 – технологических (уход вендоров), ресурсных (импортозамещение), регуляторных (Указ № 166, КИ [12]) и макроэкономических (ключевая ставка) для выявления факторов, совместно трансформируемых структуру риска в модели CFaR, увеличивающих волатильность денежного потока (σ) и стоимость ожидания (Twait). Результатом выступают прямые экономические потери на этапе R&D.
Таблица 1
Факторный анализ макроэкономических и институциональных рисков для промышленных инноваций в 2022–2026 гг.
|
Фактор риска
|
2022
|
2024
|
2025
|
2026
|
Влияние на PLM (модель ЖЦП)
|
|
1. Уход вендоров CAD/PLM → потеря
управляемости ЖЦП
|
<10%
|
~70% (уход после
2022 г.)
|
~65% (частичное
замещение, но сохранение гибридных схем)
|
~60% (миграция
на отечественное ПО, но сохранение двойников)
|
Риск потери управляющей логики. Некорректная
миграция цифровых двойников → разрыв конструкторской документации, потеря
спецификаций. Прекращение техподдержки → невозможность сертификации продукта
«как есть»
|
|
2. Импортозамещение компонентов →
перепроектирование
|
локальный
характер
|
замена
критических импортных компонентов
|
«белые пятна»
в PLM |
системный
характер, дефицит компетенций
|
Рост стоимости ожидания (Twait)
и
мультипликация рисков: несовместимость характеристик, потеря сертификации,
необходимость повторной ОКР. Каждое перепроектирование создает новые
латентные риски
|
|
3. Государственное регулирование
(Указ №166)
|
отсутствие
прямых запретов
|
подготовительный
этап
|
запрет использования
иностранного ПО на объектах КИ
|
исполнение
требований
|
Принудительный
переход на отечественные PLM-системы («Лоция», «Топ Системы», «ГАММА Тех»),
функционал которых по риск-менеджменту уступает западным аналогам
|
|
4. Ключевая ставка ЦБ РФ,
ср. за период, %
|
8,5–20%
|
16%
(стабилизация)
|
20–21%
|
15–16%
|
Рост стоимости капитала. Проекты с
длительным R&D нерентабельны. Страховой резерв не оправдан. Удорожание
оборотного капитала для закупки импортных компонент
|
|
5. Индекс физического объема
импорта оборудования
|
92%
|
58%
|
64%
(параллельный импорт)
|
~70% (адаптация
цепочек поставок)
|
Рост Twait. Дефицит
компонентов блокирует выпуск образцов. Плановая себестоимость включает
надбавку за стоимость ожидания (Wi×Twaiti)
|
Фактор 1 «Технологический суверенитет / Функциональная зрелость», запустивший перестройку и массовый уход глобальных вендоров инженерного ПО. Проблема, значимая для управления ЖЦП, находится не в плоскости количественного замещения, а в качественной структуре этого замещения. Существующий разрыв определяет «эффект технологической пирамиды», когда на вершине замещенное ПО, в основе критическая зависимость от недоработанных гибридных решений. Как следствие, сохранение высокого уровня технологического риска, который не нивелирован актами импортозамещения. В рамках отечественных систем это означает, что на этапе концептуального проектирования производители вынуждены либо сохранять гибридные схемы (что увеличивает σ из-за риска блокировки доступа или отказа техподдержки), либо тратить дополнительные ресурсы на ручное управление. Что напрямую увеличивает стоимость R&D из-за потери параметрических связей и ошибок в спецификациях.
Фактор 2 «Логистическая реконфигурация и скрытая инфляция себестоимости» (принудительное импортозамещение критических компонентов), трансформировал классическое понятие управления проектами. К 2026 г. проблема поиска альтернативных поставщиков на территории РФ достигла максимума – дефицитные компоненты либо отсутствуют, либо их ожидание кратно увеличивает производственный цикл. По замыслу исследования, в логику PLM-системы должна быть встроена «надбавка за стоимость ожидания». Однако при высокой ключевой ставке альтернативная стоимость этого ожидания делает экономически нецелесообразным продолжение проекта. Таким образом, технико-технологическое ограничение (отсутствие компонента) переводится в экономический запрет на продолжение ЖЦП.
Фактор 3 «Регуляторный риск». Ключевым для методологии является не сам запрет Указа Президента РФ № 166 до 1 января 2029 г., а динамика его введения и связанные с ней поведенческие риски предприятий. С методологической точки зрения такое поведение консервирует и накапливает «наследственные риски». Предприятия продолжают эксплуатацию западных технологий, что не снижает, а мультиплицирует σ в модели CFaR, так как момент реализации риска (принудительный, неподготовленный переход) становится непредсказуемым.
Проведенный комплексный анализ позволяет утверждать, что каждый из выделенных факторов не действует изолированно, а встроен в единую систему затрат, определяя корректировку расчета себестоимости инновационного продукта, наряду с прямыми затратами включающий мультипликатор неопределенности: стоимость ожидания компонентов (Wi×Twaiti) и риск принудительной миграции данных (Rmigr×Pblock).
Ctotal_adj = Cmat + Clab + (Wi×Twaiti) + (Rmigr×Pblock) , (2)
где Rmigr – стоимость миграции унаследованных цифровых активов, а Pblock – вероятность внезапной блокировки доступа к среде разработки.
Таким образом, факторный анализ 2022–2026 гг. подтверждает, что в российской промышленности стоимость капитала и логистическая неопределенность компонентов окончательно трансформировались из фоновых параметров в главные конструкционные ограничения инновационного продукта. Предложенная методология превентивного управления рисками через PLM должна автоматически блокировать принятие конструктивных решений, если интегральная оценка риска (расчетная σ или Twait) превышает пороговые значения, адаптированные под текущие макроэкономические реалии.
3. Методические основы моделирования ресурсно-критического пути и стоимостной меры риска в PLM-среде
Выполненный анализ позволил выявить факторы, трансформирующие риски. Методические основы моделирования позволяют сформировать основу расчета и управления этими рисками в PLM ‒ разработать алгоритмический аппарат для количественной оценки параметров Twait (стоимость ожидания) и σ (волатильность денежного потока) в модели CFaR, а также нормализировать правила динамического реинвестирования резервов (RCt) как инструмента превентивного управления на этапе концептуального проектирования продукта.
В отличие от традиционных PLM-систем, где сетевой график строится на логических связях, предлагаемая методология вводит ресурсно-критический путь, учитывающий финансово-логистические ограничения, выявленные ранее.
Параметр Twaiti (стоимость ожидания в узле i). Для каждого этапа ЖЦП, где используется импортный компонент или зависимое ПО, вводится надбавка:
Twaiti=Qi×(1+r)ti×klog , (3)
где Qi ‒ стоимость замороженного оборотного капитала в узле (материалы, труд, накладные), r ‒ ключевая ставка ЦБ РФ (среднее за период), ti ‒ время ожидания компонента (месяцы/годы), klog ‒ коэффициент логистической неопределенности (1,2–2,5 в зависимости от степени дефицита).
Таблица 2
Пример калибровки компонентов продукта
|
Категория
компонента
|
Время
ожидания, среднее
|
Klog, экспертная
оценка
|
|
Стандартная
отечественная позиция
|
2–4
недели
|
1,0
|
|
Импорт
через параллельный импорт (доступен)
|
2–4
месяца
|
1,5–1,8
|
|
Дефицитный
импорт (микроконтроллеры, спецстали)
|
6–12
месяцев
|
2,0–2,5
|
|
Компонент
отсутствует (нет аналога)
|
∞
|
Проект
блокируется
|
Алгоритм расчета ресурсно-критического пути:
Шаг 1. Построение традиционного сетевого графа работ (концепция → проектирование → опытный образец → сертификация).
Шаг 2. Для работы, требующей импортного компонента или зависимого ПО, расчетTwaiti.
Шаг 3. Если Twaiti превышает установленный порог (например, >15% от плановой себестоимости продукта), работа маркируется как требующая редизайна или замену компонента до начала R&D.
Шаг 4. Итоговый ресурсно-критический путь определяется как последовательность работ, где накопленная стоимость ожидания максимальна, даже если логическая длительность не самая большая.
Отличием предлагаемого решения от классического СРМ является градация цепочек с точки зрения замороженного капитала, а не по времени.
Имитационное моделирование риска денежного потока (CFaR) предполагает трехуровневую оценку волатильности σ, учитывающей факторы таблицы 1, включая декомпозицию σtotal на компоненты риска, как подкоренная сумма значений σtech ‒ технологическая волатильность (уход вендоров), σlog ‒ логистическая волатильность (дефицит компонентов, ti, klog), σreg ‒ регуляторная волатильность (вероятность принудительного перехода, Pblock), σmacro ‒ макроэкономическая волатильность (ключевая ставка, курс рубля).
Исходя из данных объема импорта оборудования и сроках доставки σlog может быть рассчитана как σlog=μlog×CVlog, где μlog ‒ средняя доля импортных компонентов в себестоимости продукта, а CVlog ‒ коэффициент вариации времени доставки. Пороговые значения CFaR для блокировки R&D инновационного промышленного продукта могут быть следующие: если CFaR95%>0,25×μ, то проект направляется на редизайн с блокировкой; если CFaR95%>0,40×μ, то проект останавливается до устранения источников σ.
Динамическое управление резервами, как уже отмечено ранее, предполагает отход от страхового фонда к источнику инноваций. В отличие от статического резервирования (фиксированный % от себестоимости), предлагаемая модель реинвестирует высвободившиеся средства в R&D при благоприятном тренде. Подходы к формированию ключевых показателей детализированы в [10] (Tronina et al., 2022).
Формула реинвестирования:
RCt=ΔCimport+ΔTdelivery+ΔPblock, (4)
где ΔCimport ‒ экономия за счет замены импортного компонента на более доступный аналог, ΔTdelivery ‒ экономия за счет сокращения времени ожидания (переход на локального поставщика), ΔPblock ‒ премия за снижение вероятности блокировки доступа к ПО (переход на отечественную PLM).
Варианты использования RCt предполагают ряд трендов снижения рисков:
‒ положительный, когда фактические Twait < плановых. Варианты реинвестирования в этом случае, по замыслу исследования, следующие ‒ 50% в R&D (доработка конструкции), 30% в страховой запас компонентов, 20% в обучение – экономическая эффективность такого обучения обоснована в [9] (Polyanskaya et al., 2024). Автоматическое создание задачи на модификацию цифрового двойника выступает в качестве механизма PLM. Этические и социальные аспекты внедрения таких систем рассматриваются в [2] (Byleva, 2025);
‒ нейтральный – вариант реинвестирования в этом случае – 100% в страховой фонд (резерв);
‒ отрицательный (фактические > плановых) – требуется активация резерва, пересмотр конструктивных решений; блокировка дальнейших этапов до редизайна.
Апробацию методики расчета CFaR для инновационного промышленного продукта рассмотрим на примере R&D промышленного робота-манипулятора, разрабатываемого российским машиностроительным предприятием. Выбор продукта обусловлен высокой долей импортных компонентов (сервоприводы, редукторы, контроллеры) и зависимостью от PLM-экосистемы (CAD/CAE-расчеты кинематики и прочности). Расчет основан на статистике 2024–2026 гг., приведенной в таблице 3.
Таблица 3
Исходные параметры продукта (старт R&D в 2025 г.)
|
Параметр
|
Обозначение
|
Значение
|
Источник /
обоснование
|
|
Плановый годовой
денежный поток (серия 1000 шт./год)
|
μ
|
1
200 млн руб.
|
экспертная
оценка на основе маркетинговых исследований
|
|
Доля импортных
компонентов в себестоимости
|
μlog
|
45%
|
спецификация
продукта
|
|
Ключевая ставка
ЦБ РФ (средняя за 2025 г.)
|
r
|
20,5%
|
ЦБ РФ
|
|
Время ожидания
дефицитных компонентов (сервоприводы)
|
ti
|
8
мес. (0,67 года)
|
экспертная
оценка
|
|
Коэффициент
логистической неопределенности
|
klog
|
2,2
|
для импорта
класса «дефицитный»
|
|
Стоимость
замороженного оборотного капитала (на этапе ожидания)
|
Qi
|
180
млн руб.
|
затраты на
закупку импортных компонентов
|
|
Технологическая
волатильность (уход вендоров CAD/CAE)
|
σtech
|
12%
|
экспертная
оценка
|
|
Регуляторная
волатильность (риск принудительного перехода)
|
σreg
|
8%
|
Указ №166
|
|
Макроэкономическая
волатильность (курс, ставка)
|
σmacro
|
10%
|
ЦБ РФ
|
|
Вероятность
блокировки доступа к ПО
|
Pblock
|
0,35
|
экспертная
оценка
|
|
Стоимость
миграции цифровых активов (PDM/PLM)
|
Rmigr
|
300
млн руб.
|
Минпромторг,
средняя по отрасли
|
|
Доверительный
уровень
|
α
|
95%
|
стандарт
риск-менеджмента
|
|
Квантиль нормального
распределения
|
z(0,95)
|
1,645
|
справочник
|
Расчет параметра стоимости ожидания Twait. Для критического узла ожидание составляет Twait= 448,7 млн руб. Полученное значение свидетельствует, что ожидание в течение 8 месяцев при ключевой ставке 20,5% увеличивает затраты на замороженный капитал с 180 млн руб. до 448,7 млн руб. (рост в 2,5 раза) – это составляет 37,4% от планового годового денежного потока (μ=1200 млн руб.), превышая порог (25% от μ), и инициируя редизайн.
Расчет волатильности денежного потока σtotal включает расчет логистической волатильности σlog=0,2925 и далее σtotal в млн руб. (при μ=1200 млн руб.): σtech_abs= 144 млн руб.; σlog_abs=351 млн руб.; σreg_abs=96 млн руб.; σmacro_abs=120 млн руб.; σtotal_abs≈409,3 млн руб. В относительном выражении σtotal_rel≈0,341. Для расчета CFaR и принятия решения подставляем значения в формулу CFaR95%=μ-z(0,95)⋅σtotal_abs; CFaR95%=526,7 млн руб. Полученное значение свидетельствует, что с вероятностью 95% фактический денежный поток от выпуска продукта не опустится ниже 526,7 млн руб., что на 673,3 млн руб. меньше планового значения μ=1200 млн руб. То есть ожидаемые потери от реализации рисков, заложенных в продукт на этапе R&D, составляют 56,1% от планового денежного потока.
Далее применяем пороговые значения: CFaR95% / μ = 0,439 (43,9%). Порог 25% (0,25μ=300 млн руб.) превышен, порог 40% (0,40μ=480 млн руб.) превышен. Проект попадает в диапазон CFaR > 40% от μ. Согласно предложенной методологии, необходима блокировка дальнейшего проектирования до устранения источников волатильности. Со стороны конструкторов необходим редизайн с заменой критических импортных компонентов на альтернативные с прогнозируемым временем поставки, а также переход на отечественную PLM с полноценным риск-менеджментом, с целью снижения CFaR до 28,8% от μ, что соответствует проходному критерию (< 40%). При этом, по модели RCt достижение порога, позволяет направить 50% экономии в реинвестирование.
Применение предлагаемого подхода на этапе концептуального проектирования позволяет предотвратить запуск продукта с наследственными рисками.

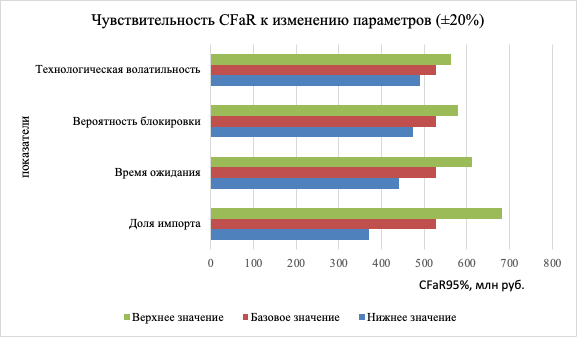

Рисунок 1. Вероятность запуска продукта с наследственными рисками
Источник: составлено авторами.
Построение диаграммы показало, что наибольшее влияние на CFaR95% оказывают два параметра ‒ доля импортных компонентов в себестоимости (μlog) и время ожидания дефицитных компонентов (ti). Изменение первого на ±20% изменяет CFaR на 311 млн руб., что в 4,3 раза превышает влияние технологической волатильности (σtech). Данный результат эмпирически обосновывает выбор комбинированного сценария (замена импортных компонентов с переходом на отечественную PLM) как единственного, обеспечивающего выход из рискованной зоны (снижение CFaR на 40,2% по сравнению с базовым сценарием).
Заключение
Исследование позволяет сделать вывод, что традиционная парадигма управления экономической безопасностью промышленного предприятия (отрасли / вида экономической деятельности [8] (Mityakova et al., 2025)), ориентированная на устранение угроз на стадии производства, исчерпала свой управленческий потенциал. Кроме того, зависимость от импортных компонентов и конструктивных решений блокирует возможность масштабирования и снижения себестоимости инновационных продуктов.
Методические основы моделирования инновационного промышленного продукта, базирующиеся на принципах превентивного снижения рисков, встроенных в PLM-среду на самых ранних этапах создания продукта, объединяют методологию SDPM, аппарат ресурсно-критического пути и адаптированную к российским реалиям стоимостную меру риска CFaR, позволяющую количественно оценить волатильность денежного потока, порождаемую рисками R&D-стадии.
Экономическая безопасность инновационного продукта, по замыслу исследования, обеспечивается не локальными мероприятиями на этапе серийного выпуска, а тремя взаимосвязанными механизмами: 1) учетом стоимости ожидания импортных компонентов Twait, как конструкционного ограничения; 2) имитационным моделированием CFaR, позволяющим блокировать запуск продукта с недопустимым уровнем волатильности; 3) динамическим реинвестированием высвободившихся резервов RCt в R&D-доработку конструкции. Выполненная эмпирическая апробация решения подтвердила, что интегральная оценка риска в сопоставлении с пороговыми значениями, позволяет предложить редизайн и замену критических импортных компонентов до начала производства на основе объективных оценок.
Обосновано, что высокая доля импортных компонентов в себестоимости продукта и длительное время их ожидания при высокой ключевой ставке трансформируют технико-технологические ограничения в экономический запрет на продолжение ЖЦП с рекомендацией к снижению CFaR до приемлемого уровня (% от μ).
Практическая значимость исследования заключается в разработке алгоритмического аппарата для количественной оценки стоимости ожидания и волатильности денежного потока в модели CFaR, а также нормализация динамического реинвестирования резервов (RCt) через расчет ресурсно-критического пути. Внедрение предложений позволит перевести управление экономической безопасностью инновационного промышленного продукта из режима «компенсации ущерба по факту» в режим «превентивного конструирования устойчивости», где каждое техническое решение на ранних этапах создания продукта проверяется на предмет интегральных рисков для всего ЖЦП.
Предложенная методология превентивного снижения рисков через управление жизненным циклом создает инструментальный фундамент для реализации стратегии опережающего импортозамещения и технологического суверенитета, при котором экономическая безопасность и инновационное развитие выступают как взаимодополняющие стороны единого процесса создания конкурентоспособного промышленного продукта.
Источники:
2. Быльева Д.С. Цифровые моральные системы в симулированной и социальной реальности // Вестник Мининского университета. – 2025. – Т. 13. – № 2 (51). doi: 10.26795/2307-1281-2025-13-2-15.
3. Ванюрихин Ф.Г. Модели и методы динамического управления рисками предприятия: диссертация …. канд. экон. наук. М.: РУДН, – 2020. – 204 с.
4. Голиков В.С., Царегородцева О.В. Модульный подход к управлению техническими рисками в управлении жизненным циклом продукта // Меридиан. – 2021. [Электронный ресурс] URL: https://meridian-journal.ru/site/articlecbf0-2/ (дата обращения 15.03.2026)
5. Зеленцова Л.С., Хакимов А.А. Инновационно-технологическое развитие производства на базе интеллектуализации процессов. Зарубежный опыт // Вестник университета. – 2017. – № 12. – с. 44-49
6. Клейнер Г.Б., Тамбовцев В.Л., Качалов Р.М. Предприятие в нестабильной экономической среде: риски, стратегии, безопасность. – М.: Экономика, 1997. – 286 с.
7. Корчак В.Ю., Калачанов В.В., Ратникова Е.А. Повышение конкурентоспособности производства. Автоматизация управления рисками // Компетентность. – 2015. – № 9-10. – с. 72-79.
8. Митякова О.И., Орлов А.А. Система индикаторов для мониторинга экономической безопасности отрасли производства машин и оборудования // Экономическая безопасность. – 2025. – № 3. – с. 483-502. – doi: 10.18334/ecsec.8.3.123029
9. Полянская В.А., Кузнецов В.П. Экономическая эффективность системы непрерывного цифрового образования сотрудников промышленных предприятий // Вестник Южно-Российского государственного технического университета (НПИ). Серия: Социально-экономические науки. – 2024. – Т. 17. – № 6. – с. 160-170.
10. Тронина И.А., Татенко Г.И. Ключевые показатели проектной деятельности: значение и экономическое обоснование // Экономические и гуманитарные науки. – 2022. – № 10 (369). – с. 94-101.
11. Теоретико-методические и методологические аспекты развития промышленных предприятий в современных условиях хозяйствования / А.А. Бакаев, С.В. Банк, С.О. Голованов [и др.]. – Курск: Университетская книга, 2024. – 279 с.
12. Указ Президента РФ от 30.03.2022 № 166 «О мерах по обеспечению технологической независимости и безопасности критической информационной инфраструктуры РФ» (с изменениями и дополнениями) / Гарант. URL: https://base.garant.ru/403784114/ (дата обращения 27.03.2026)
13. Фролов В.Г., Перова В.И. Анализ инновационно-инвестиционной сбалансированности промышленной политики России в условиях цифровой трансформации с применением методов искусственного интеллекта // Вопросы инновационной экономики. – 2023. – Т. 13. – № 1. – с. 127-148. – doi: 10.18334/vinec.13.1.117247
14. Boehm B.W. Software Engineering Economics. Englewood Cliffs, N.J.: Prentice-Hall, 1981. 767 p. ISBN 0-13-822122-7.
15. Knight F. H. Risk, Uncertainty and Profit. Boston: Houghton Mifflin Company, 1921. 381 р.
16. Liberzon V., Archibald R.D. From Russia with Love: Truly Integrated Project Scope, Schedule, Resource and Risk Information [Electronic resource]/ Spider Project, 12 р. URL: spiderproject.ru.
17. Levitt T. Exploit the Product Life Cycle // Harvard Business Review. 1965. Vol. 43. No.6. P. 81-94.
18. Stecklein J. M., Dabney J. B., Dick B. et al. Error Cost Escalation Through the Project Life Cycle // NASA/CR-2004-213001. 2004. 11 р.
Страница обновлена: 15.08.2026 в 21:22:13
Economic security of an innovative industrial product: a methodology for preventive risk management at the R&D stage (the case of an industrial company)
Garina E.P., Lapaev D.N.Journal paper
Economic security
Volume 9, Number 6 (June 2026)
Abstract:
The article substantiates the need to ensure economic security during the development of new industrial products, starting from the early stages of the product life cycle. Amid sanctions, the departure of foreign vendors, and reduced supplies of imported components, this allows for the safe launch of a new product into production. High key capital costs and logistical uncertainty regarding components also translate into design limitations for the innovative product, which impacts its subsequent potential for mass production and the development of a product line.
The proposed solutions encompass three key areas. First, it involves calculating a resource-critical path that accounts for the cost of waiting for imported components. In this framework, the critical stage is defined not by its duration, but by the volume of capital frozen due to delays in importing components, thereby quantifying financial losses.
Second, the approach entails simulation modeling of cash flow volatility with decomposition into technological, logistical, regulatory, and macroeconomic components. Instead of relying on comparable probabilities, the model quantitatively assesses changes in cash flow resulting from software vendor withdrawals, component shortages and lead time variability, risks of forced regulatory process changes, as well as fluctuations in exchange rates and the key policy rate.
Third, the methodology incorporates dynamic reinvestment of reserves in the event of "non-realization" (avoidance) of planned risks.
The article proposes three-level threshold values for calculated indicators for blocking R&D projects, along with a hybrid model for reinvesting freed reserves into design refinements, supplier changes, and the creation of safety stocks. Recommendations integrating tools into PLM systems to ensure preemptive blocking of product launches with unacceptable risks are offered for.
Keywords: product lifecycle, innovative industrial product, economic security, R&D, cost of risk, cost of waiting for product components, technological sovereignty
JEL-classification: L23, L52, O31, O32, D81, G32
References:
Bakaev A.A., Bank S.V., Golovanov S.O., Kulagina N.A., Matraeva L.V., Shamin R.V., Shatskaya I.V., Yudin A.V. (2024). Theoretical, methodological and methodological aspects of the development of industrial enterprises in modern economic conditions Kursk: Universitetskaya kniga.
Bobryshev A.D., Pudov A.A. (2022). The Comparative Analysis to Apply Possibilities of Modern Concepts Organization and Management for Development in Order to Ensure the Economic Sustainability of Enterprises. Nauchnyy vestnik oboronno-promyshlennogo kompleksa Rossii. (2). 72-80. doi: 10.52135/2410-4124_2022_2_72.
Boehm B.W. (1981). Software Engineering Economics Englewood Cliffs, N.J.: Prentice-Hall.
Byleva D.S. (2025). Digital Moral Systems in the Game and in Reality. Vestnik Mininskogo universiteta. 13 (2(51)). doi: 10.26795/2307-1281-2025-13-2-15.
Frolov V.G., Perova V.I. (2023). Analysis of innovation and investment balance of industrial policy in Russia amidst digital transformation with the application of artificial intelligence methods. Russian Journal of Innovation Economics. 13 (1). 127-148. doi: 10.18334/vinec.13.1.117247.
Golikov V.S., Tsaregorodtseva O.V. (2021). Modular approach to technical risk management in product lifecycle management. Nauchnyy elektronnyy zhurnal Meridian. (4(57)). 42-44.
Kleyner G.B., Tambovtsev V.L., Kachalov R.M. (1997). An enterprise in an unstable economic environment: risks, strategies, security M.: Ekonomika.
Knight F.H. (1921). Risk, Uncertainty and Profit Boston: Houghton Mifflin Company.
Korchak V.Yu., Kalachanov V.V., Ratnikova E.A. (2015). Increasing the competitiveness of production. Automation of risk management. Kompetentnost. (9-10(130-). 70-76.
Levitt T. (1965). Exploit the Product Life Cycle Harvard Business Review. 43 (6). 81-94.
Liberzon V., Archibald R.D. From Russia with Love: Truly Integrated Project Scope, Schedule, Resource and Risk InformationSpider Project. Retrieved from http://spiderproject.ru
Mityakova O.I., Orlov A.A. (2025). System of indicators for monitoring the economic security of the machinery and equipment industry. Economic security. 8 (3). 483-502. doi: 10.18334/ecsec.8.3.123029.
Polyanskaya V.A., Kuznetsov V.P. (2024). Economic Efficiency of the System of Continuous Digital Education for Employees of Industrial Enterprises. Vestnik Yuzhno-Rossiyskogo gosudarstvennogo tekhnicheskogo universiteta (NPI). Seriya: Sotsialno-ekonomicheskie nauki. 17 (6). 160-170. doi: 10.17213/2075-2067-2024-6-160-170.
Stecklein J.M., Dabney J.B., Dick B. et al. Error Cost Escalation Through the Project Life CycleNASA. Retrieved from https://ntrs.nasa.gov/api/citations/20100036670/downloads/20100036670.pdf
Tronina I.A., Tatenko G.I. (2022). Key Indicators of Project Activity: Purpose and Economic Justification. Ekonomicheskie i gumanitarnye nauki. (10(369)). 94-101. doi: 10.33979/2073-7424-2022-369-10-94-101.
Vanyurikhin F.G. (2020). Models and methods of dynamic enterprise risk management Moscow.
Zelentsova L.S., Khakimov A.A. (2017). Innovative Technological Production Development on the Basis of Intellectualization of Processes. Foreign Experience. Vestnik universiteta. (12). 44-49. doi: 10.26425/1816-4277-2017-12-44-49.
