Управление экономическими рисками снабжения нефтегазовых проектов в условиях санкционных ограничений

Ветрова М.А.1 , Губанов Д.А.1 , Дядюченко А.В.2
1 Санкт-Петербургский государственный университет, Санкт-Петербург, Россия
2 ПАО «ГЛОРАКС», Санкт-Петербург, Россия

Статья в журнале

Управление финансовыми рисками (РИНЦ, ВАК)
опубликовать статью | оформить подписку

Том 22, Номер 2 (Апрель-июнь 2026)

Цитировать эту статью:

JATS XML



Введение. Нефтегазовый комплекс остаётся фундаментальным сектором российской экономики, обеспечивая около 30 % валового внутреннего продукта и порядка 40 % налоговых поступлений федерального бюджета. Современные проекты в этой сфере характеризуются высокой капиталоёмкостью (стоимость крупных проектов нередко превышает 1-5 млрд долл. США), продолжительностью инвестиционного цикла 5-7 лет и более, а также значительной зависимостью от своевременного и качественного обеспечения материально-техническими ресурсами, в том числе импортного происхождения. По оценкам международных актуарных исследований, экономические последствия рисковых событий в крупных инфраструктурных проектах недооцениваются как бизнес-структурами, так и регуляторами. В нефтегазовом секторе потери от реализации рисков снабжения могут достигать 15-20 % от сметной стоимости проекта, что превращает задачу построения эффективной системы риск-менеджмента в условие экономической безопасности отрасли.

После введения в 2022 году расширенных санкционных ограничений и разрыва устоявшихся внешних цепочек поставок перед российскими нефтегазовыми компаниями возникла необходимость ускоренной адаптации систем снабжения к новым рыночным условиям. По оценкам Минпромторга, к концу 2024 года уровень импортозамещения в нефтегазовом машиностроении достиг 70%, тогда как десятью годами ранее он не превышал 43%. Планируется дальнейшее повышение уровня технологической независимости до 80% к 2025 году, что прямо влияет на устойчивость систем снабжения [6]. Одновременно с этим Энергетическая стратегия Российской Федерации до 2050 года предусматривает в целевом сценарии сохранение добычи нефти на уровне 540 млн т в год, рост добычи газа с 637 млрд м³ в 2023 году до 1,107 трлн м³ к 2050 году [1], что требует масштабного наращивания поставок оборудования и материалов, преимущественно на базе отечественных производителей и партнёров из дружественных стран.

Актуальность исследования усиливается тем обстоятельством, что значительная часть рисков снабжения в нефтегазовых проектах носит спекулятивный, а не чистый характер, что делает традиционные страховые инструменты недостаточными. Требуются активные стратегии риск-менеджмента, включающие хеджирование, диверсификацию поставщиков, долгосрочное контрактование и цифровую трансформацию процессов снабжения. При этом в отечественной практике управление рисками нередко ограничивается формальным соблюдением требований национальных стандартов и корпоративных политик без их интеграции в оперативное планирование инвестиционных проектов, что приводит к реактивному характеру реагирования и значительным финансовым потерям.

Цель настоящего исследования - разработка и апробация алгоритма управления экономическими рисками снабжения нефтегазовых проектов, основанного на количественной оценке ожидаемых потерь и дифференциации мероприятий на предупреждающие и компенсирующие, а также определение границ остаточных рисков, не поддающихся полному устранению. Задачами исследования являются: систематизация рисков снабжения по стадиям производственного цикла и субъектному признаку; выбор методики количественной оценки; апробация алгоритма на реальном инвестиционном проекте газификации; расчёт экономического эффекта от внедрения предложенных мероприятий; обоснование дорожной карты внедрения системы риск-менеджмента в практику дочерних обществ ПАО «Газпром».

Объектом исследования выступают материалы и методы минимизации экономических рисков в процессе обеспечения нефтегазовых проектов материально-техническими ресурсами. Предметом исследования является совокупность рисков снабжения и управленческих механизмов их нейтрализации на примере реального проекта газификации населения, реализуемого ООО «Газпром межрегионгаз».

Специфика рисков в нефтегазовой отрасли.

Особенности снабжения в нефтегазовой индустрии обусловлены рядом факторов: удаленностью и труднодоступностью месторождений, суровыми климатическими и природно-географическими условиями, а также сложной структурой и многообразием поставщиков [15]. Удалённость месторождений, особенно в Арктике и на шельфе, длительные циклы поставки уникального оборудования, а также необходимость координации подрядчиков, транспортных операторов и складских комплексов формируют уникальные требования к организации материально-технического обеспечения. Недостаточная интеграция снабжения с транспортировкой, складированием и управлением запасами способна привести к срывам производственных графиков и потерям на уровне 15-20 % от стоимости проекта.

Систематизация отечественных и зарубежных источников позволяет выделить многоуровневую классификацию рисков снабжения, включающую финансовые, операционные, стратегические, правовые, технологические и экологические категории. На практике российские компании традиционно уделяют основное внимание финансовым и операционным рискам, тогда как стратегические, технологические и экологические риски недооцениваются в связи с коротким горизонтом планирования.

Среди эффективных IT-решений в отрасли следует отметить использование облачных технологий, применение которых позволяют ускорить обработку данных в геологоразведке на 30 %; предиктивную аналитику и системы мониторинга, позволяющие минимизировать риски аварийных ситуаций и экологических проблем; автоматизированные системы управления [8].

Корпоративная практика крупнейших нефтегазовых холдингов России, в том числе группы «Газпром», регламентирует применение широкого спектра методов идентификации рисков: анализ источников информации, инспектирование, структурированные интервью, риск-сессии, метод Дельфи, предварительный анализ опасностей, метод «Что будет, если …?», анализ видов и последствий отказов (АВПО), анализ опасностей и работоспособности (АОР), анализ воздействия на бизнес, причинно-следственный анализ, SWOT-анализ [11]. При этом в условиях полной или частичной неопределённости (ГОСТ Р 51897-2011) качественная оценка, основанная на экспертных методах, позволяет получить описание показателей рисков в короткие сроки, однако не даёт возможности количественно обосновать управленческие решения и оценить экономическую эффективность мероприятий.

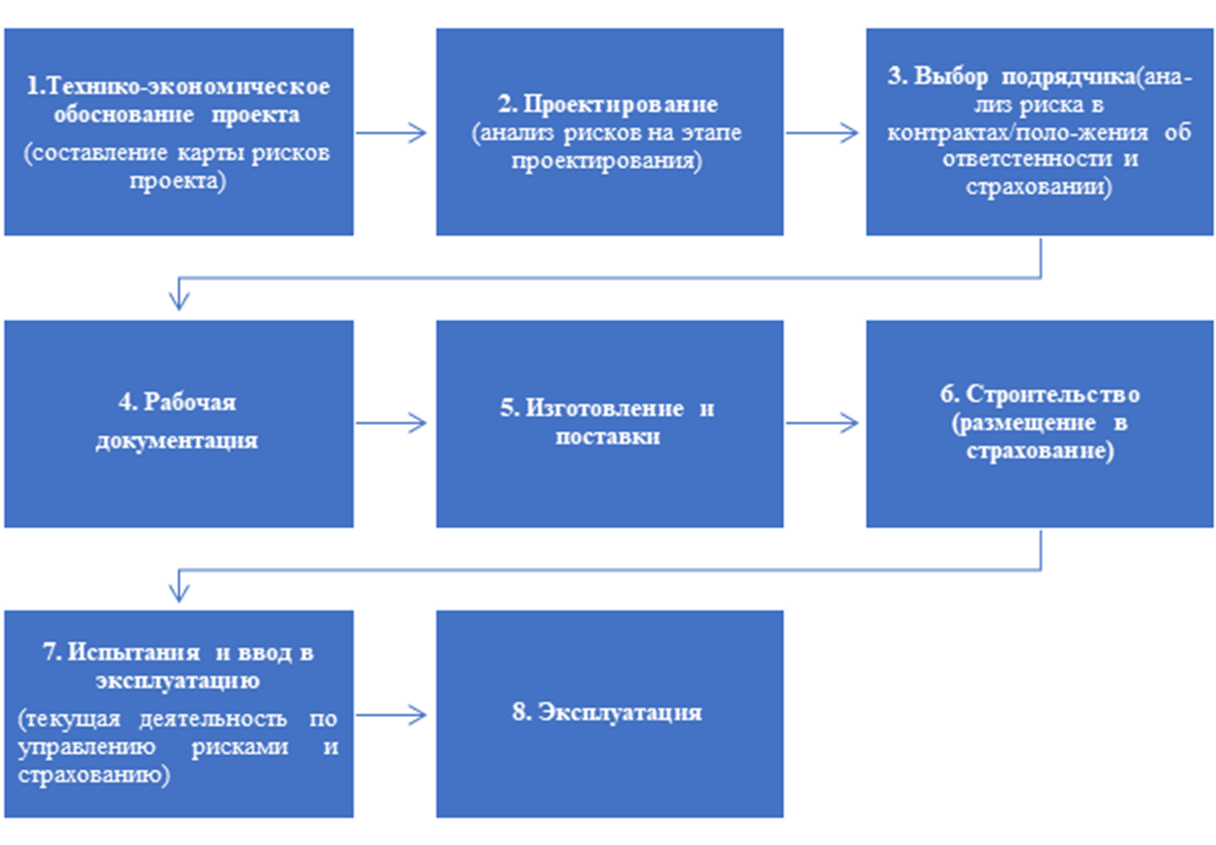

Схема 1. Управление рисками проекта

Для количественной оценки проектных рисков в нефтегазовой отрасли общепризнанной методикой выступает метод ожидаемой денежной стоимости (Expected Monetary Value, EMV), рассчитываемый как произведение вероятности реализации риска на тяжесть последствий в денежном выражении, с последующим суммированием по всем идентифицированным рискам. Метод EMV позволяет ранжировать риски по значимости, сопоставлять варианты реагирования по критерию «затраты - предотвращённые потери» и формировать обоснованный резерв проекта на покрытие остаточных рисков. Вероятностная природа метода соответствует спекулятивному характеру большинства рисков снабжения и обеспечивает методическую базу для расчёта экономической эффективности управленческих решений. Дополнительным преимуществом EMV является возможность интеграции с анализом сценариев и анализом чувствительности, что особенно важно для проектов, реализуемых в удалённых регионах, где стоимость ошибки при планировании достигает значительных величин.

Для апробации предложенного алгоритма использован кейс, сформированный по материалам реального проекта газификации, изученного в период производственной практики в структурах Группы “Газпром межрегионгаз”. В связи с конфиденциальностью часть сведений о проекте и участниках представлена в обобщённом виде. Проект предполагает строительство межпоселкового газопровода высокого давления протяжённостью 15 км и газорегуляторного пункта (ГРП) для газификации двух населённых пунктов, включающих 1 200 домовладений. Плановый срок реализации - 12 месяцев, бюджет - 450 млн руб. Специфика проекта определяется удалённостью района и необходимостью доставки 80 % материалов (трубы большого диаметра, ГРП-блоки) водным транспортом в период весеннего паводка; единственный мост на пути перевозки тяжёлых грузов эксплуатируется с 1965 года; проектные изыскания выполнены по упрощённой схеме вследствие экономии бюджета на начальном этапе. Требования ГОСТ Р ИСО 9001 (п. 4.4, 6.1) и внутренние политики группы «Газпром» по управлению рисками соблюдались формально, но не были интегрированы в оперативное планирование, что в исходной конфигурации привело к фактическому перерасходу бюджета на 137 млн руб. (30,4 %).

На основании анализа статистики реализации проектов ООО «Газпром межрегионгаз» за последние 15 лет и данных ПАО «Газпром» за 2018-2023 годы об аварийности в системе газораспределения сформирован реестр ключевых рисков проекта с оценкой вероятности (Р) по пятибалльной шкале, тяжести последствий (I) по пятибалльной шкале и интегральным показателем уровня риска (P × I). Результаты представлены в таблице 1.

Таблица 1

Реестр рисков проекта газификации населения

Риск
P (вероятность)
I (влияние)
Уровень (P × I)
R1. Повреждение груза при водной доставке
5
4
20 (критический)
R2. Ошибки проектирования (мост/грунт)
5
3
15 (высокий)
R3. Некачественные материалы
3
4
12 (высокий)
R4. Срыв сроков из-за паводка
4
5
20 (критический)
R5. Перерасход на альтернативную логистику
4
4
16 (высокий)
R6. Невыход на параметры по давлению (ГРП)
5
2
10 (средний)
R7. Штрафы по программе газификации
3
3
9 (средний)
Источник: составлено авторами на основе статистики ООО «Газпром межрегионгаз» за 2010-2024 гг.

К критическим рискам с уровнем 20 баллов относятся R1 (повреждение груза при водной доставке) и R4 (срыв сроков из-за паводка); в зону высоких рисков попадают R2, R3 и R5 с уровнем от 12 до 16 баллов; риски R6 и R7 находятся в зоне среднего уровня. В исходной конфигурации проекта указанные риски не управлялись на стадии планирования, что предопределило реактивный характер реагирования и рост фактических потерь.

Предложенный алгоритм управления рисками предусматривает разделение мероприятий на две группы. Предупреждающие действия направлены на снижение вероятности наступления риска (перенос части поставок на межпаводковый период, дополнительные геологические изыскания за счёт резерва, обследование моста перед началом перевозок, входной контроль материалов с лабораторными испытаниями). Компенсирующие действия уменьшают тяжесть последствий (страхование грузов, аварийный запас труб в размере 10 % от объёма, ремонтный контракт с подрядчиком, замена брака за счёт поставщика по договору, использование плавучих средств для переправы). Принципиальным отличием предложенного подхода от исходной практики является формирование указанных мероприятий на стадии планирования, а не после реализации риска.

Для количественной оценки эффективности предложенного алгоритма выполнен расчёт ожидаемых денежных потерь (EMV) по двум сценариям: сценарий А - без управления рисками (исходный проект); сценарий Б - с внедрением предупреждающих и компенсирующих мероприятий, позволяющих снизить вероятность реализации рисков в среднем на 60-70 % и тяжесть последствий на 30-50 %. Исходные значения вероятностей и тяжести последствий определены на основе статистики по аналогичным проектам и экспертных оценок. Результаты представлены в таблице 2.

Таблица 2

Расчёт ожидаемых денежных потерь (EMV) по сценариям

Риск
Сценарий А (без управления), млн руб.
Сценарий Б (с управлением), млн руб.
R1. Повреждение груза при водной доставке
0,80 × 45 = 36,00
0,32 × 31,5 = 10,08
R2. Ошибки проектирования (мост/грунт)
0,50 × 38 = 19,00
0,20 × 26,6 = 5,32
R3. Некачественные материалы
0,50 × 25 = 12,50
0,20 × 17,5 = 3,50
R4. Срыв сроков из-за паводка
0,90 × 30 = 27,00
0,36 × 21,0 = 7,56
R5. Перерасход на альтернативную логистику
0,80 × 18 = 14,40
0,32 × 12,6 = 4,03
R6. Невыход на параметры (ГРП)
0,20 × 28 = 5,60
0,08 × 19,6 = 1,57
R7. Штрафы по программе газификации
0,50 × 12 = 6,00
0,20 × 8,4 = 1,68
Итого прямые потери
120,50
33,74
Косвенные потери (упущенная выгода, издержки, компенсации)
16,50
3,26
Общие ожидаемые потери
137,00
37,00
Источник: составлено авторами.

Результаты расчётов демонстрируют, что внедрение предложенного алгоритма позволяет снизить общие ожидаемые потери со 137 млн руб. до 37 млн руб., то есть на 100 млн руб., что соответствует эффективности управления рисками на уровне 73 %. Относительно бюджета проекта ожидаемые потери сокращаются с 30,4 % до 8,2 %, что приближает показатель к целевым ориентирам успешной реализации инвестиционных программ группы «Газпром».

В дополнение к алгоритму, основанному на предупреждающих и компенсирующих мероприятиях, в рамках исследования проанализированы стратегии уклонения от рисков и передачи рисков третьим сторонам, которые являются неотъемлемыми элементами современной системы риск-менеджмента. Чистое уклонение от риска R4 путём полного переноса водной доставки на межпаводковый период оказалось экономически нецелесообразным: увеличение срока реализации проекта на 4 месяца порождает упущенную выгоду в размере 12 млн руб. и штрафные санкции по региональной программе в 6 млн руб., суммарно 18 млн руб., что лишь на 9 млн руб. меньше исходных 27 млн руб. Более оправданным оказалось частичное уклонение через комбинацию переноса 40 % поставок на межпаводковый период и сохранения 60 % поставок в паводок с усилением крепления и страхованием грузов, что реализовано в рамках основного алгоритма.

Передача рисков реализуется через механизмы страхования, аутсорсинга и контрактов с фиксированной ответственностью. Для риска R1 страхование грузов с покрытием 100 % стоимости оборудования при тарифе 0,7 % для речных перевозок с повышенным риском обходится в 2,8 млн руб. (при страховой сумме 400 млн руб.) и полностью покрывает тяжесть последствий. Для риска R3 включение в договор поставки условия о гарантийном удержании в размере 10 % от суммы контракта на срок 12 месяцев и штрафных санкций за поставку несертифицированной продукции в размере двойной стоимости бракованной партии снижает тяжесть последствий с 25 до 5 млн руб. за счёт компенсации поставщиком стоимости замены. Для риска R5 заключение контракта с перевозчиком с ответственностью за выбор маршрута и соблюдение сроков доставки переносит финансовое бремя альтернативной логистики на транспортную компанию. Рекомендацией для дальнейшего совершенствования системы управления рисками является более широкое внедрение параметрического страхования от паводков и стандартизация договорных условий в части гарантийных удержаний, штрафных санкций и фиксированной цены контрактов, что позволит сократить ожидаемые потери дополнительно на 5-7 %.

Даже при высокой эффективности алгоритма управления существуют объективные ограничения системы риск-менеджмента. Во-первых, форс-мажорные природные явления, превышающие расчётные параметры (катастрофический паводок с вероятностью 0,015 и тяжестью 150 млн руб., ожидаемые потери 2,25 млн руб.); страхование покрывает не более 30 % ущерба при тарифах 5-7 %. Во-вторых, неопределённость геологических условий, которая не может быть полностью элиминирована: риск обнаружения карстовых пустот, плывунов или торфяников имеет вероятность 0,03-0,05 и тяжесть 40-80 млн руб., а тотальное шурфование увеличивает стоимость изысканий с 2 до 25 млн руб., делая проект экономически нецелесообразным. В-третьих, человеческий фактор: 5-7 % дефектов связаны с ошибками персонала, из них 1-2 % носят скрытый характер и проявляются в процессе эксплуатации, ожидаемые потери 1,5-2 млн руб. В-четвёртых, макроэкономическая и регуляторная среда: внезапное повышение ключевой ставки с 15 % до 20 % годовых удорожает финансирование на 5-10 млн руб.; ужесточение требований промышленной безопасности требует дополнительных 3-4 млн руб. на дооснащение оборудования. В-пятых, зависимость от смежных инфраструктурных проектов и действий третьих лиц: затягивание выдачи разрешений органами власти даёт ожидаемые потери 2-3 млн руб., причём применение штрафных санкций к бюджетным учреждениям крайне затруднительно.

Суммарные неустранимые остаточные потери по всем категориям составляют ориентировочно 12-22 млн руб., что обосновывает необходимость заложения резерва на покрытие остаточных рисков в размере 5-8 % от сметной стоимости проекта. Для проекта с бюджетом 450 млн руб. это соответствует диапазону 22,5-36 млн руб. и коррелирует с полученной в сценарии Б оценкой 37 млн руб. Признание указанных ограничений имеет важное практическое значение: оно переводит управление рисками из плоскости стремления к нулевым потерям в плоскость осознанного балансирования между затратами на риск-менеджмент и экономически приемлемым уровнем остаточного риска.

Для внедрения предложенной системы управления рисками в практику ООО «Газпром межрегионгаз» и других дочерних обществ ПАО «Газпром» разработана дорожная карта, рассчитанная на 12 месяцев и включающая пять последовательно реализуемых этапов (таблица 3).

Таблица 3

Дорожная карта внедрения системы управления рисками

Срок внедрения
Запланированные действия
Ожидаемый результат
Месяцы 1-2
Назначение ответственных, утверждение Политики, разработка шаблонов, обучение команды
Готовность нормативной и методической базы
Месяцы 3-5
Запуск пилотного проекта: реестр рисков, расчёт EMV, тепловая карта, мероприятия по рискам, резерв 5-8 %
Защита пилотного проекта, снижение перерасхода с 30 % до 8-10 %
Месяцы 4-7
Внедрение риск-модуля в ERP-систему, IoT-датчиков, базы инцидентов, инструментов предиктивной аналитики
Функционирование цифровой платформы, мониторинг рисков в реальном времени
Месяцы 6-9
Тиражирование методики на все проекты, утверждение корпоративного стандарта, пересмотр типовых договоров (гарантийные удержания, штрафы, фиксированная цена)
Работа всех проектов и подрядчиков по единым правилам риск-менеджмента
Месяцы 8-12 и далее
Мониторинг, актуализация реестров, внутренний аудит, калибровка резервов, обучение новых сотрудников
Адаптация системы, стабильное снижение потерь на 70 %
Источник: составлено авторами.

Валидация предложенного алгоритма требует его сопоставления с практикой управления рисками в других крупнейших компаниях отрасли. В качестве референтного объекта выбрано ПАО «НОВАТЭК», реализующее проект «Ямал СПГ» и ряд других крупных инвестиционных программ. Ключевые результаты сравнительного анализа представлены в таблице 4.

Таблица 4

Сравнительный анализ управления рисками: ООО «Газпром межрегионгаз» и ПАО «НОВАТЭК»

Критерий сравнения
ООО «Газпром межрегионгаз» (проект газификации)
ПАО «НОВАТЭК» (проект «Ямал СПГ» и др.)
Подход к идентификации рисков
Реестр рисков на стадии планирования не составлялся, идентификация носила фрагментарный характер; формальное соблюдение ГОСТ Р ИСО 9001 без интеграции в оперативное управление
Полный цикл идентификации с применением структурированных интервью и анализа структуры рисков (RBS); подробный реестр формируется на этапе планирования
Методы оценки рисков
Количественная оценка до наступления рисковых событий не проводилась
Комбинация качественной экспертной оценки и количественных методов (сценарный анализ, анализ дерева решений, экономико-математические модели)
Интеграция риск-менеджмента в управление проектом
Реактивный характер реагирования, система не встроена в проектное управление на этапе планирования
Риск-менеджмент встроен в проектное управление; разработана организационная схема, интегрированная с корпоративным управлением
Реагирование на санкционные риски и импортозамещение
Зависимость от импортных материалов и оборудования; риск некачественных материалов ввиду слабого контроля субподрядчиков
Проактивная стратегия: патентование собственных технологий, переориентация цепочек поставок на отечественных и дружественных поставщиков, снижение удельных выбросов парниковых газов на 7 %
Управление рисками взаимодействия с органами власти
Пассивное принятие рисков затягивания согласований; ожидаемые потери 2-3 млн руб.
Проактивная позиция, участие в формировании регуляторной среды, лоббирование изменения налогообложения газовой отрасли
Управление рисками человеческого фактора
Скрытые дефекты монтажа признаются принципиально неустранимыми (1,5-2 млн руб.); системные программы отсутствуют
LTIFR сокращён на 7 % (до 0,26); текучесть кадров удерживается на уровне 5 % - ниже среднеотраслевых показателей
Результативность управления (финансовые потери)
Фактический перерасход - 137 млн руб. (30,4 %); после внедрения предложенных мер - 37 млн руб. (8,2 %); эффективность - 73 %
Проект «Ямал СПГ» реализован в рамках бюджета и сроков; отдельные инциденты (пожар на терминале «Усть-Луга», февраль 2025 г.) отражают остаточные риски
Наличие неустранимых остаточных рисков
Признаются и количественно оцениваются (12-22 млн руб., 5-8 % от бюджета)
Объективно существуют (пример - пожар в Усть-Луге), однако публичная количественная оценка в открытых источниках отсутствует
Источник: составлено авторами.

Сравнительный анализ подтверждает, что разработанный алгоритм обеспечивает сопоставимый с практикой лидеров отрасли уровень формализации и количественной обоснованности решений по управлению рисками. Ключевым отличием остаётся степень интеграции риск-менеджмента в корпоративную культуру и организационную структуру, что составляет следующее направление развития системы управления рисками в ООО «Газпром межрегионгаз».

Заключение

Проведённое исследование показало, что снабжение в нефтегазовых проектах является не вспомогательной, а стратегически значимой функцией, напрямую влияющей на соблюдение сроков, бюджета и устойчивость реализации проекта. Теоретический анализ подтвердил, что высокая капиталоёмкость, удалённость объектов, сложность логистики, санкционные ограничения и необходимость импортозамещения существенно усиливают значение своевременной идентификации, оценки и предупреждения рисков снабжения. В этих условиях формальный подход к управлению рисками оказывается недостаточным, тогда как наибольший эффект даёт их включение в систему проектного планирования уже на подготовительной стадии.

Практическая часть исследования была выполнена на материалах производственной практики в ООО «Газпром межрегионгаз» и посвящена анализу рисков, возникающих при реализации проектов газификации. В работе были рассмотрены действующие подходы к идентификации, оценке и реагированию на риски, выделены ключевые группы рисков, связанных с взаимодействием с органами власти, потребителями и подрядными организациями, а также проведена апробация метода ожидаемой денежной стоимости (EMV) на кейсе проекта газификации. Расчёты показали, что отсутствие полноценного реестра рисков и их количественной оценки на стадии подготовки проекта может приводить к существенному перерасходу средств и нарушению сроков реализации. В рассматриваемом кейсе применение предложенного алгоритма управления рисками позволило сократить ожидаемые потери со 137 млн руб. до 37 млн руб., то есть на 100 млн руб., а их долю в бюджете проекта - с 30,4 % до 8,2 %.

Вместе с тем исследование показало, что даже при внедрении комплекса предупреждающих, компенсирующих и договорных мер часть рисков остаётся неустранимой. К ним относятся форс-мажорные природные явления, скрытые геологические аномалии, отдельные проявления человеческого фактора, макроэкономические и регуляторные изменения, а также зависимость от действий третьих лиц. Это означает, что задача риск-менеджмента состоит не в полном исключении неопределённости, а в снижении возможных потерь до экономически приемлемого уровня. В связи с этим в работе обоснована необходимость формирования резерва на покрытие остаточных рисков в размере 5-8 % от сметной стоимости проекта. Практическая значимость исследования заключается в том, что предложенный подход может быть использован при подготовке и сопровождении проектов газификации, а также при совершенствовании внутренней системы управления рисками в компаниях нефтегазового сектора.
